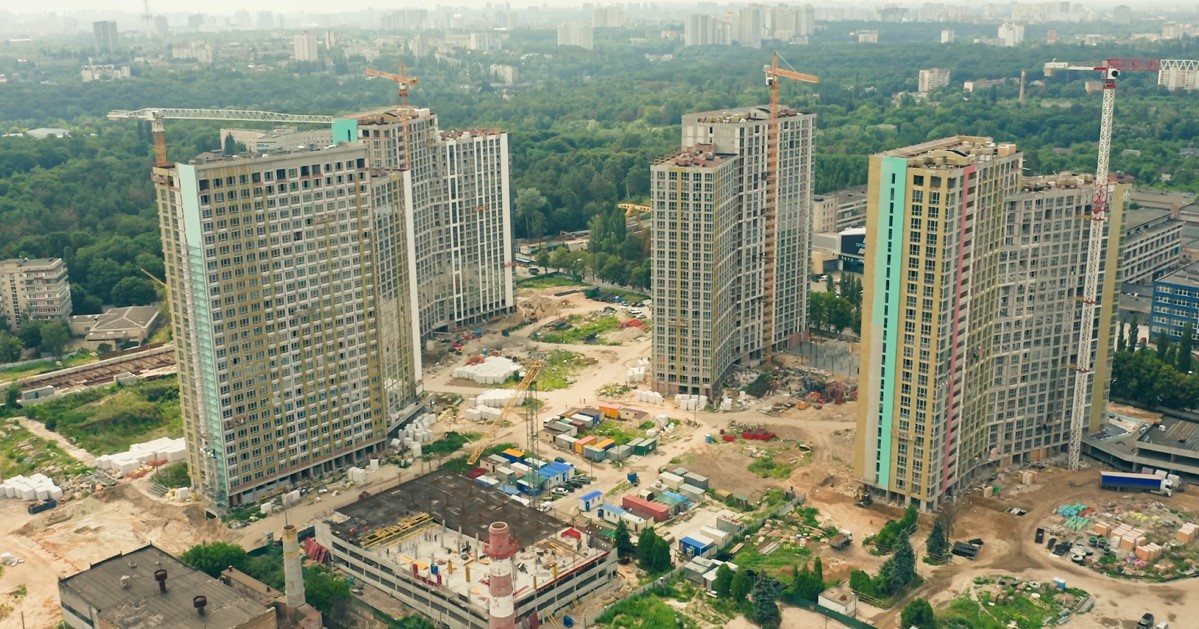

Фотозвіт перегляньте в Галереї.
Будинок 1
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 30%.
Влаштування внутрішніх інженерних систем виконано на 80%.
Зовнішнє оздоблення фасаду виконано на 50%.
Влаштування ліфтів виконано на 96%.
Будинок 2
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 30%.
Влаштування внутрішніх інженерних систем виконано на 80%.
Зовнішнє оздоблення фасаду виконано на 50%.
Влаштування ліфтів виконано на 96%.
Будинок 3
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 30%.
Влаштування внутрішніх інженерних систем виконано на 80%.
Зовнішнє оздоблення фасаду виконано на 50%.
Влаштування ліфтів виконано на 96%.
Будинок 4
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 85%.
Зовнішнє оздоблення фасаду виконано на 75%.
Влаштування внутрішніх інженерних систем виконано на 90%.
Влаштування ліфтів виконано на 96%.
Будинок 5
Влаштування каркасу будівлі на рівні 21 поверху.
Перекриття будівлі на рівні 21 поверху.
Кладку стін та перегородок виконано на 35%.
Будинок 6
Влаштування каркасу будівлі на рівні 18 поверху.
Перекриття будівлі на рівні 18 поверху.
Кладку стін та перегородок виконано на 35%.
Паркінг 1
Влаштування каркасу будівлі виконано на 67%.
